5月16日7时38分,公司1号机组历经45天检修后一次启动并网成功,机组各系统参数稳定,环保指标优良,标志着1号机组年度检修圆满完成,为迎峰度夏电力保供注入强劲动能。

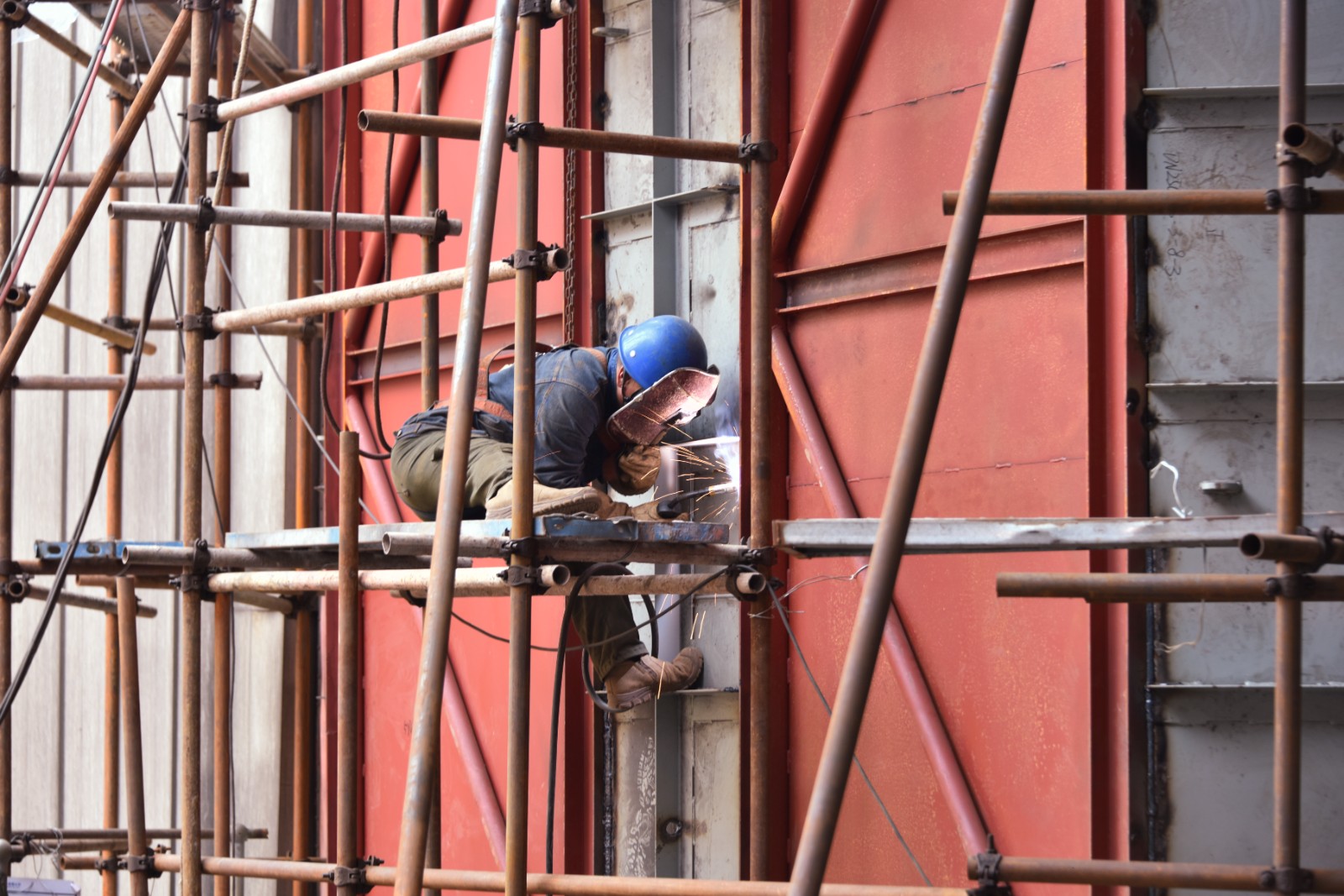

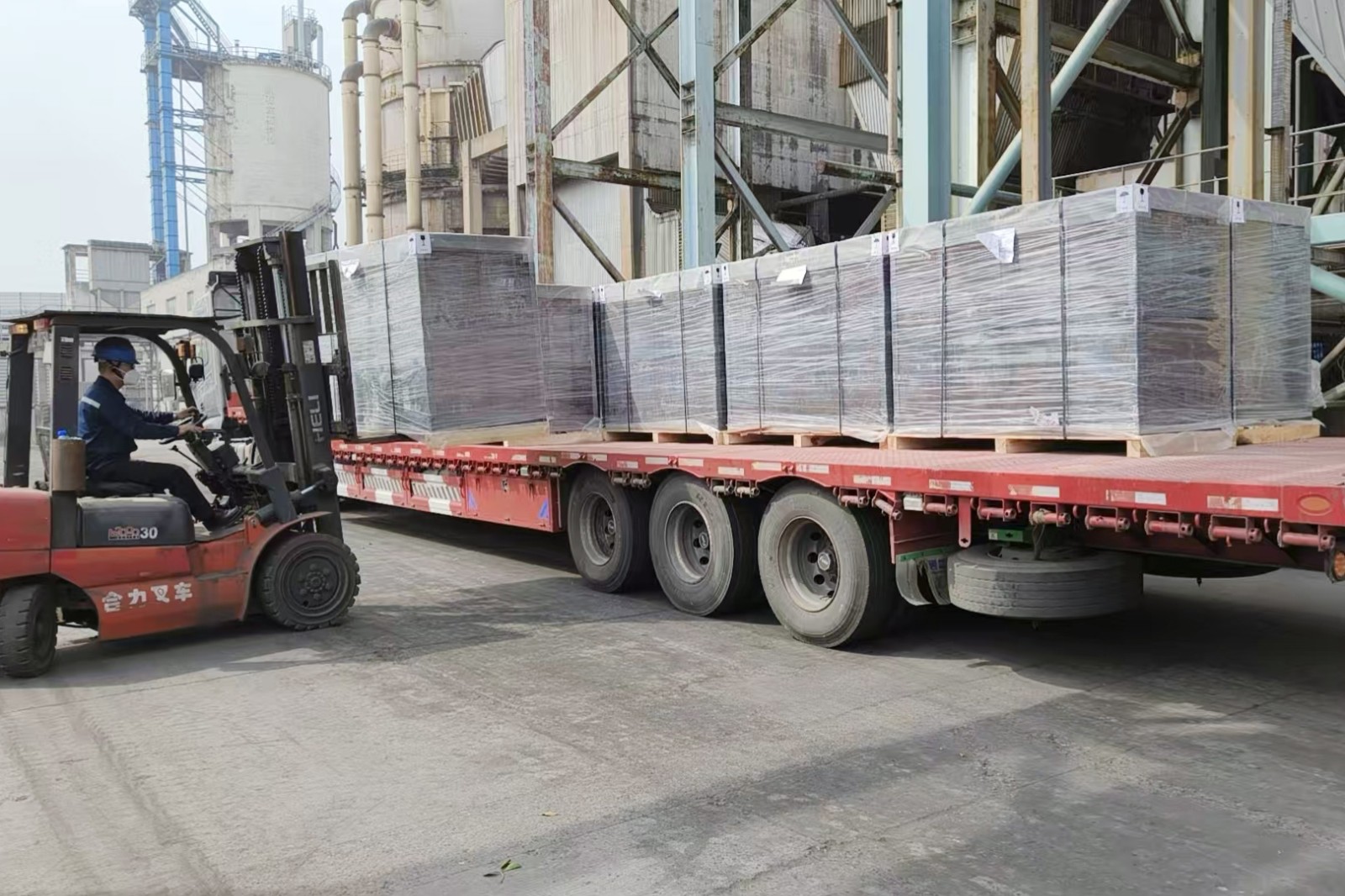

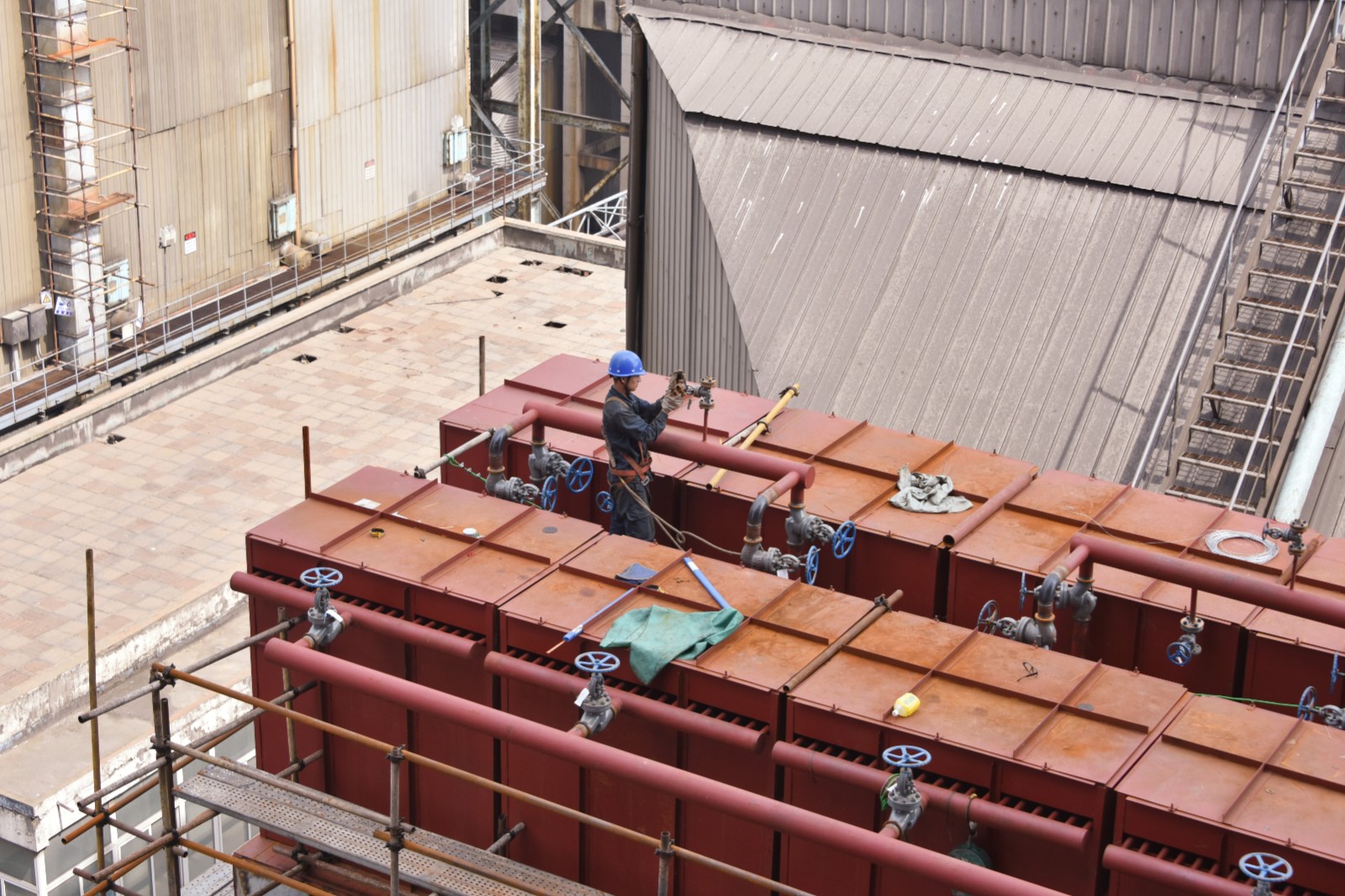

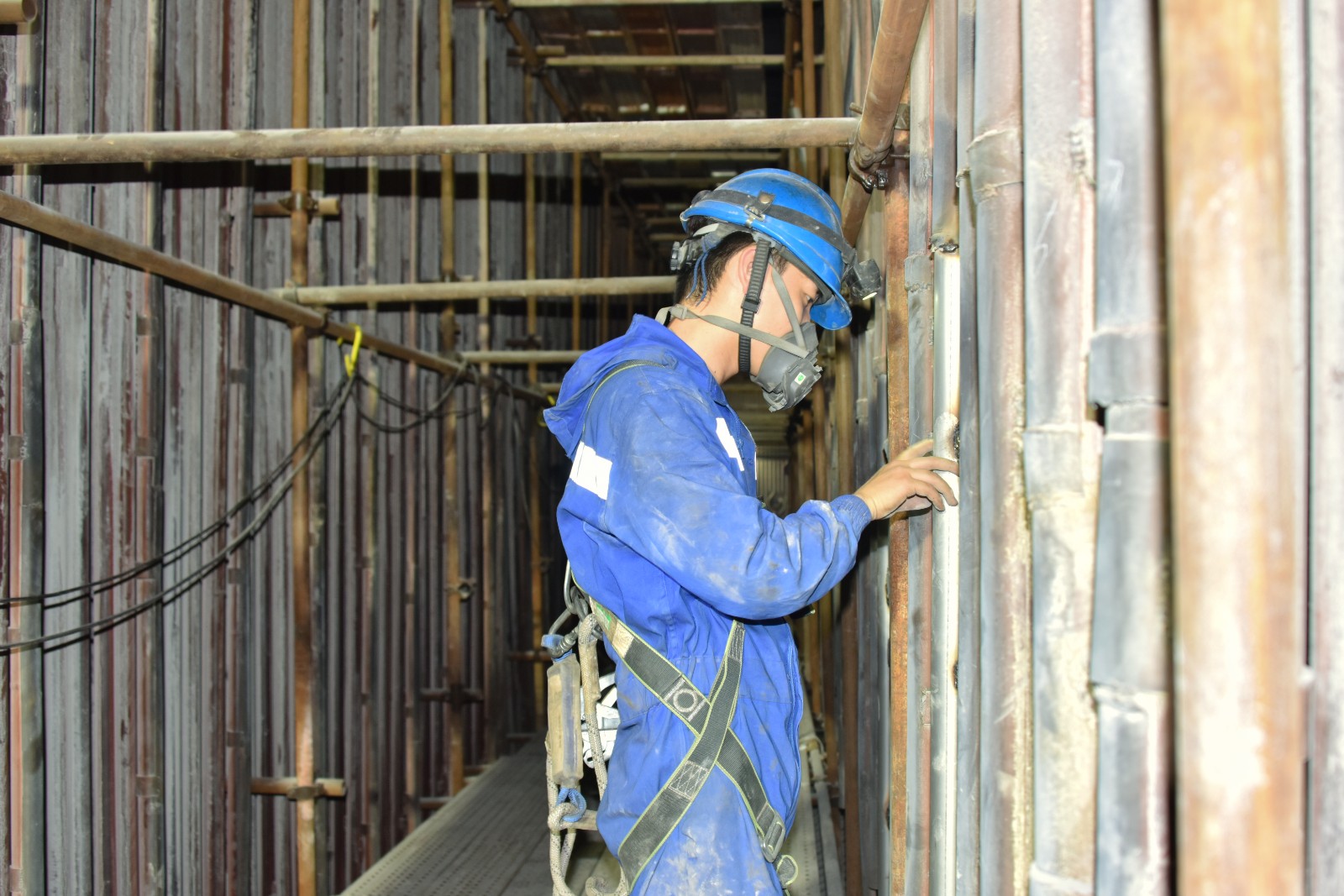

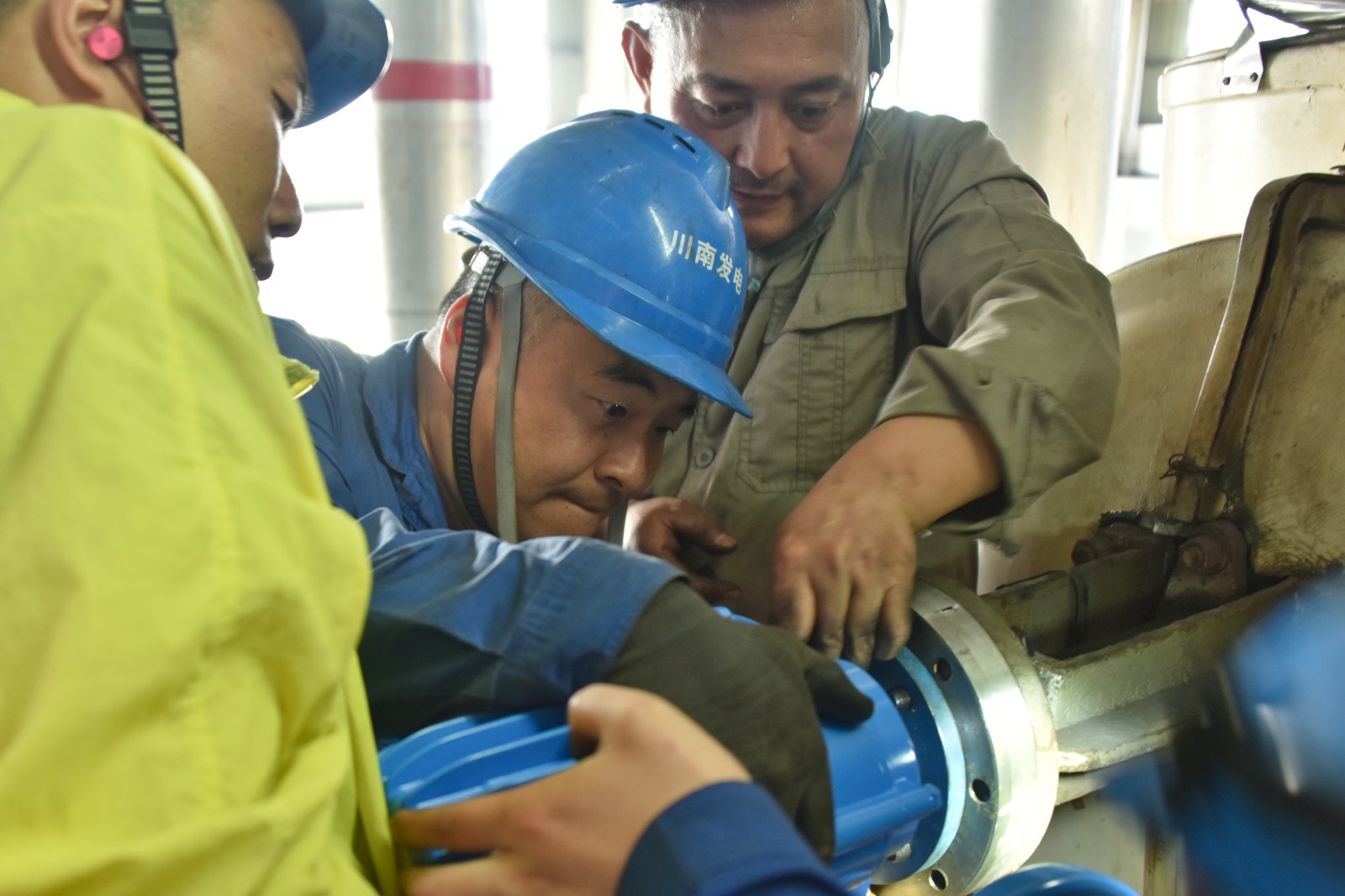

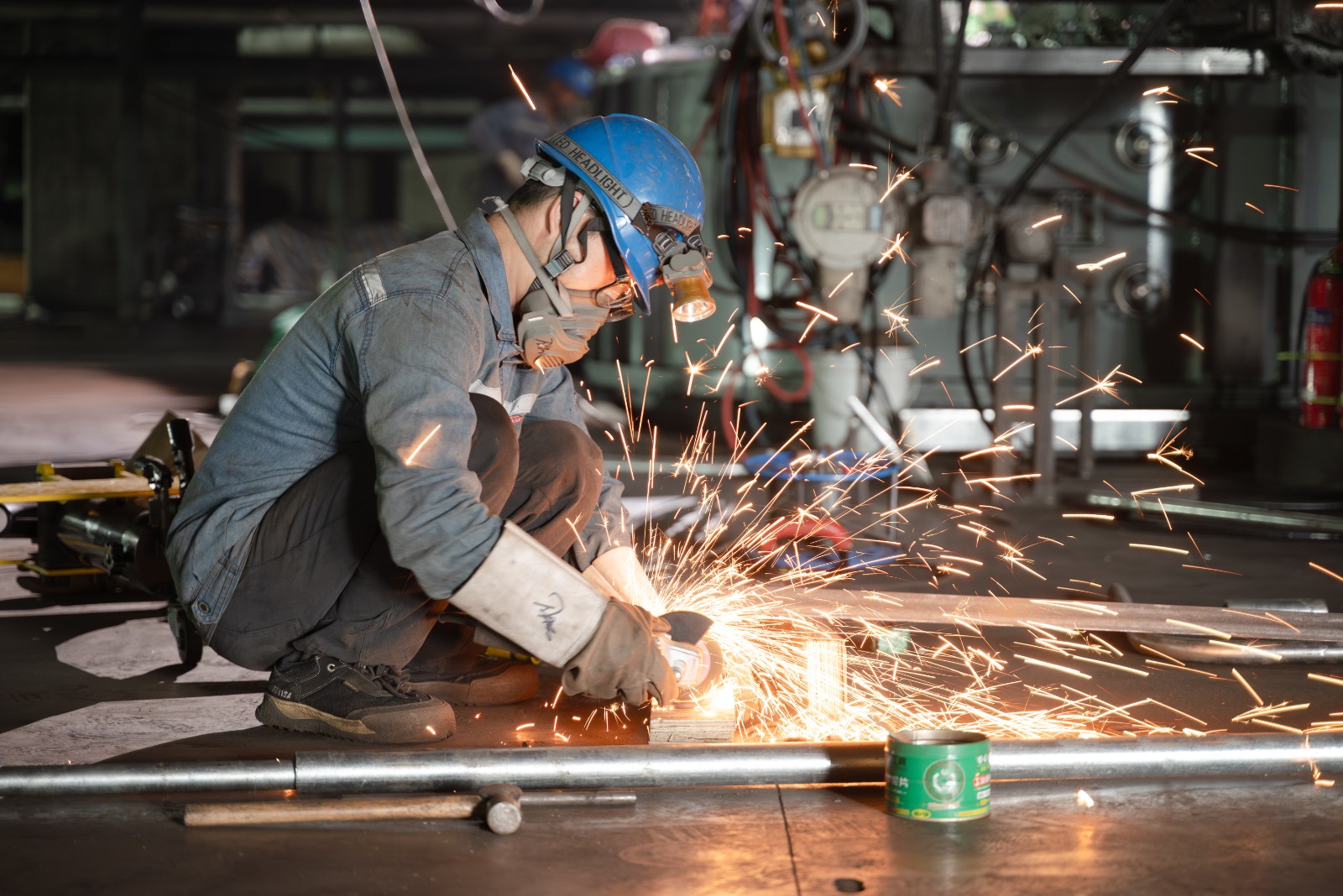

本次检修涵盖水冷壁防磨防爆治理、磨煤机粗粉分离器改造、烟气余热利用改造等项目。检修期间,通过增设烟气余热回收装置,进一步降低排烟温度、降低煤耗的同时,年均可减排二氧化碳2.86万吨。针对机组长期运行中吹灰器经过段、水冷壁、冷灰斗、省煤器、过热器、再热器迎风面等易损区域,通过“人工排查+智能检测”复合解决方案,对高温腐蚀、飞灰磨损、管壁减薄等风险点进行地毯式筛查后,及时进行了更换和修复,筑牢机组长周期运行根基。物资部全面谋划、多措并举,累计完成物资采购932项,其中紧急采购74项,为检修技改工作提供全方位物资供应保障。在检修收尾阶段,发电部组织开展1号机组整套启动专题培训,对设备变更、启动操作步骤和投运注意事项以及如何规范操作、各阶段的检查要点等内容进行了重点讲授。机组启动前,按程序开展风压、水压等相关试验。接到启动指令后,公司周密部署,组织检修及运行人员全面做1号机组的启动准备工作,并一次启动并网成功。
当前,公司正持续优化机组运行方式,严格落实防非停措施,以焕然一新的设备状态迎接夏季用电高峰大考,用实际行动书写能源保供的国资国企答卷。
